8.2 采用阻燃槽盒和阻火包封堵施工


8.2.1 电缆桥架采用阻燃槽盒和阻火包封堵,可按图8.2.1施工。

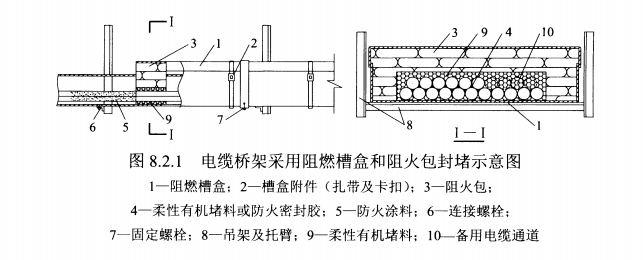

图 8.2.1 电缆桥架采用阻燃槽盒和阻火包封堵示意图
8.2.2 电缆桥架采用阻燃槽盒和阻火包封堵,可按下列流程进行:
    清理封堵部位一电缆间隙中填充柔性有机堵料或防火密封胶一电缆束外围包绕柔性有机堵料一填充阻火包及柔性有机堵料→安装阻燃槽盒盖板一安装槽盒附件一堆砌层间阻火包→缝隙处填充柔性有机堵料→涂刷电缆防火涂料→清理现场。
8.2.3 电缆桥架采用阻燃槽盒和阻火包封堵,应符合下列工艺要求:
    1 阻火段采用阻燃槽盒作为桥架时,清理槽盒内部及电缆表面。
    2 将电缆束打开,采用柔性有机堵料或防火密封胶填充电缆间的缝隙,并及时整理电缆束。
    3 用柔性有机堵料包绕应封堵的电缆束外围,其包绕厚度不小于20mm。
    4 槽盒内填充阻火包,阻火包与电缆及槽盒间的缝隙应封堵严密。
    5 安装槽盒盖板,同时用扎带和卡扣锁紧,缝隙处用柔性有机堵料密封。
    6 多层槽盒层间应用阻火包和柔性有机堵料封堵严密。
    7 在槽盒内增敷电缆后,应及时恢复防火封堵。
    8 在封堵处两端的电缆表面均匀涂刷电缆防火涂料,厚度不小于1mm,长度不小于1500mm。
    9 将施工作业区的施工遗留物、垃圾、杂物清理干净。

目录导航
